哈密抽水蓄能項目施工正酣,勞動競賽促動項目履約成效顯著?
來源:四公司 作者:王洪月 攝影:位東旺 時間:2025-08-07

機器轟鳴、車輛穿梭,工人們干勁十足……自勞動競賽啟動以來,恰逢公司年中會召開之際,哈密抽水蓄能項目項目全面提速,項目全體人員緊緊圍繞“保安全生產、強基礎管理、創經濟效益”主題主線,鉚足干勁保節點,項目進度、安全、質量等各項工作管理提升,建設現場內各施工部位施工生產任務明確、鏖戰正酣,現已取得取得階段性成果,為項目高質量履約發展注入強勁動能。

填筑進度穩步推進,向年度目標大步邁進

項目管理團隊根據現場施工情況,動態優化施工計劃,建立“日例會+周檢查+月總結”機制,統籌調配人力、材料、機械等資源。日前,攔河壩填筑至1735高程,已完成134萬方,完成填筑總量的63.2%。現場各類大型機械設備有序作業,運輸車輛往來穿梭,施工人員各司其職,緊密協作。從壩底到當前填筑高程,每一層土石方的鋪設與壓實都嚴格按照高標準施工工藝執行,確保壩體的穩定性與安全性。“哈密抽水蓄能電站項目當前正值施工黃金期,我們正緊鑼密鼓地進行下水庫攔河壩填筑碾壓工作,同時全力推進其他施工部位,不斷掀起競賽熱潮”,項目負責人高紅力表示。

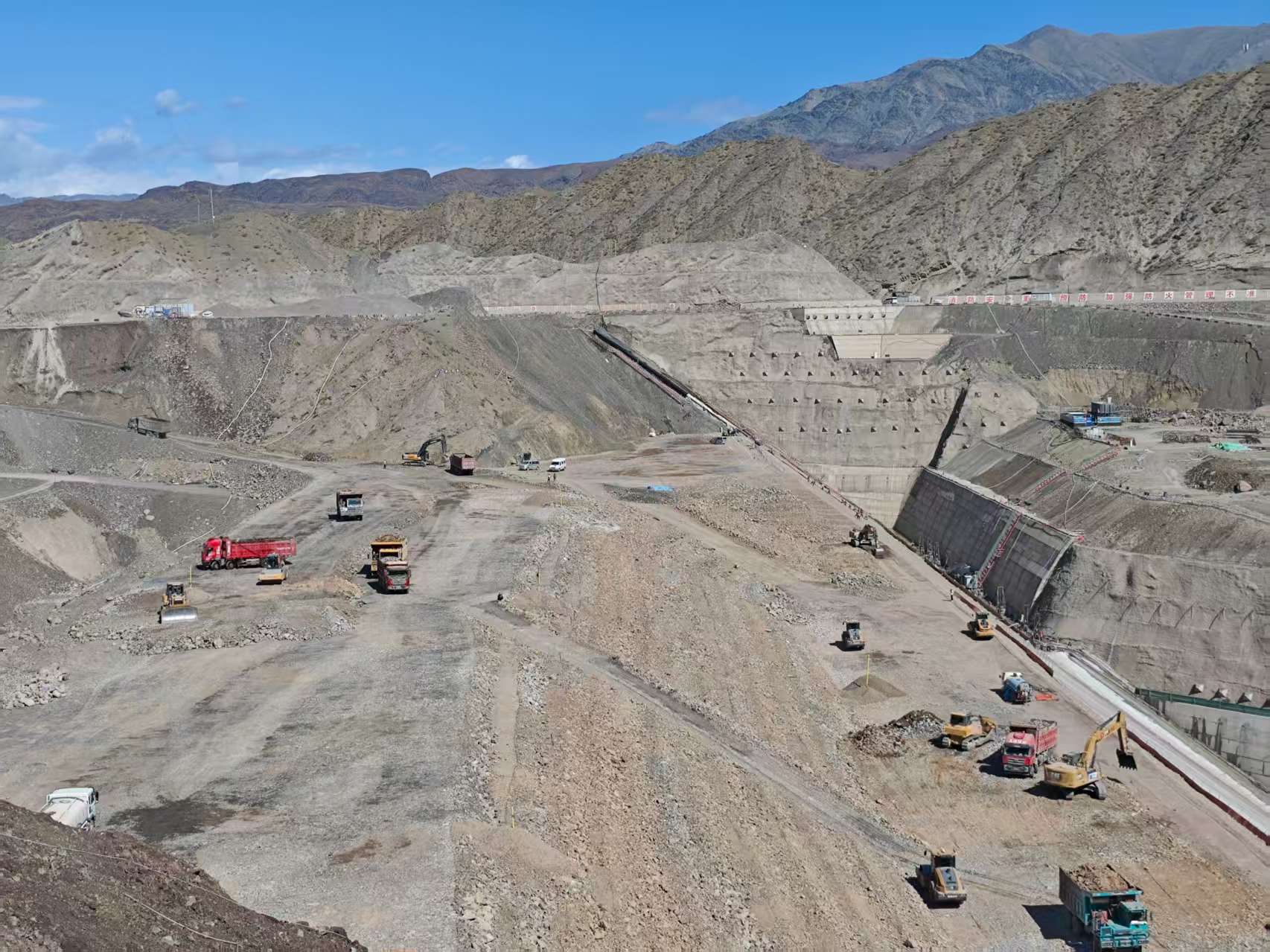

走進項目施工現場,土石方運輸車輛往來穿梭,一派熱火朝天的建設場景。自開工以來,項目部多措并舉抓質量、保安全、促進度,下庫主壩填筑施工已達到1735高程,預計10月31日前完成下水庫填筑施工。

碾壓砂漿施工完成,筑牢壩體堅實根基

在攔河壩施工中,碾壓砂漿分區施工是關鍵環節。令人欣喜的是,攔河壩左岸1686至1724高程碾壓砂漿已全部施工完成。為確保碾壓砂漿的施工質量,技術人員對原材料進行嚴格篩選與檢測,從水泥、骨料的品質把控,到配合比的反復優化,每一個細節都做到極致。施工過程中,采用先進的薄層連續攤鋪、振動碾壓工藝,利用高精度的壓實度檢測設備實時監測,保證碾壓砂漿都達到設計要求的密實度與強度。該區域碾壓砂漿施工的圓滿完成,為后續碾壓砂漿施工的開展提供了有力保障。

勞動競賽激發活力,掀起施工大干熱潮

為進一步加快施工進度,提升工程質量,項目部積極組織開展勞動競賽活動。各施工班組之間展開激烈角逐,形成了 “比、學、趕、幫、超”的良好氛圍。在勞動競賽中,設立了多個獎項,對在進度、質量、安全等方面表現突出的班組和個人進行表彰與獎勵,激發了施工人員的積極性與創造性,項目員工主動優化施工方案,改進施工工藝。黑石溝料場開采班組通過合理調整機械設備的調配,提高了土石方運輸效率;趾板施工班組在保證質量的前提下,縮短了碾壓砂漿的施工周期。勞動競賽的開展,讓整個施工現場充滿了活力,成為推動工程快速進展的強大動力。

技術創新攻克難題,助力工程高效推進

面對新疆復雜的地質條件和多變的氣候環境,項目團隊積極開展技術創新,為工程建設排憂解難。針對當地特殊的土質,研發出適配的土石方填筑工藝,有效解決了填筑過程中的壓實難題。在應對大風天氣時,采用智能防風監測系統,實時掌握風速、風向等數據,提前做好施工防護與調整,減少惡劣天氣對施工的影響。同時,引入數字化施工管理平臺,對工程進度、質量、安全等進行全方位監控與管理,實現了施工信息的實時共享與精準決策,大大提高了工程建設的效率與管理水平。

此次攔河壩工程取得的階段性成果,標志著項目施工正朝著最終完工目標穩步前行。項目團隊將繼續發揚團結協作、勇于創新的精神,在保證工程質量與安全的前提下,加快施工進度,確保新疆哈密抽水蓄能電站早日建成投入使用,為當地的能源發展和經濟建設貢獻重要力量。
